«Амурские тепловые сети» АО «ДГК» опубликовали график летних отключений горячей воды в Благовещенске в этом году.
В Благовещенске стартуют весенние гидравлические испытания теплотрасс. Эта обязательная процедура необходима для проверки труб на прочность и плотность перед следующим отопительным сезоном. В связи с проведением работ подача горячей воды будет временно приостановлена с 12 по 15 мая.
За сутки до старта опрессовки Благовещенская ТЭЦ начнет плавно снижать температуру сетевой воды. К утру 12 мая, согласно требованиям техники безопасности, горячая вода в трубах остынет до +40 градусов (при этом использовать ее в бытовых целях будет все еще комфортно). В 08:00 12 мая подача горячего водоснабжения в областной столице полностью прекратится.
По завершению гидравлических испытаний, 15 мая после 20:00, горячая вода начнет возвращаться в дома благовещенцев. Исключение составят только те адреса, где оборудование не выдержит проверки — подача воды там возобновится сразу после устранения выявленных порывов.
Кроме того, после гидравлических испытаний с 15 мая энергетики «Амурских тепловых сетей» дают старт ремонтной кампании 2026 года. В этом году первым объектом масштабной реконструкции станет тепломагистраль № 2 в Северном районе Благовещенска. Работы здесь начнутся 15 мая и продлятся до 30 сентября, их первоочередная задача — существенное увеличение пропускной способности сетей для нужд растущего города. Энергетики минимизировали сроки отсутствия горячей воды: ограничение продлится только до 28 мая. После этого потребителей по резервной схеме переведут на тепломагистраль № 4. Повторно подачу горячей воды на этом участке потребуется ограничить в период с 20 по 31 июля. Это вынужденная технологическая мера, без которой невозможно провести плановый ремонт уже самой резервной линии.
Следом, 1 июня, глубокая модернизация начнется на тепломагистрали № 1 Центрального района. Эти проекты являются частью глобальной инвестиционной программы Дальневосточной генерирующей компании, стартовавшей в 2023 году.
«При планировании графика ремонтов мы учли главное — возможность переподключения жилых домов везде, где это технически выполнимо. В ходе реконструкции мы не просто меняем старые трубы, а полностью обновляем инфраструктуру: возводим новые строительные конструкции, устанавливаем подвижные и неподвижные опоры, монтируем металлоконструкции для надземной прокладки теплосети. Чтобы увеличить пропускную способность, диаметр трубопроводов будет расширен с 800 до 1 000 миллиметров. Это технологическое решение будет применено на участке тепломагистрали № 1 Центрального района протяженностью 831 метр и на участке тепломагистрали № 2 Северного района протяженностью 209 метров. Оба участка будут выполнены в двухтрубном исполнении», — рассказал главный инженер СП «Амурские тепловые сети» АО «ДГК» Сергей Громов.
Помимо глобальной реконструкции магистралей, в 2026 году запланирован значительный объем текущих и капитальных ремонтов. В Благовещенске одним из ключевых этапов станет капитальный ремонт изношенного участка теплосети по улице Театральной в границах улиц Амурской и Зейской. Здесь специалисты полностью заменят 174 метра трубопровода диаметром 530 миллиметров. Из-за этого жители в районе улиц Амурской — Кузнечной — Краснофлотской — Политехнической останутся без горячей воды на три месяца — с 1 июля до 30 сентября.

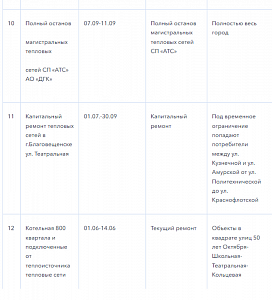

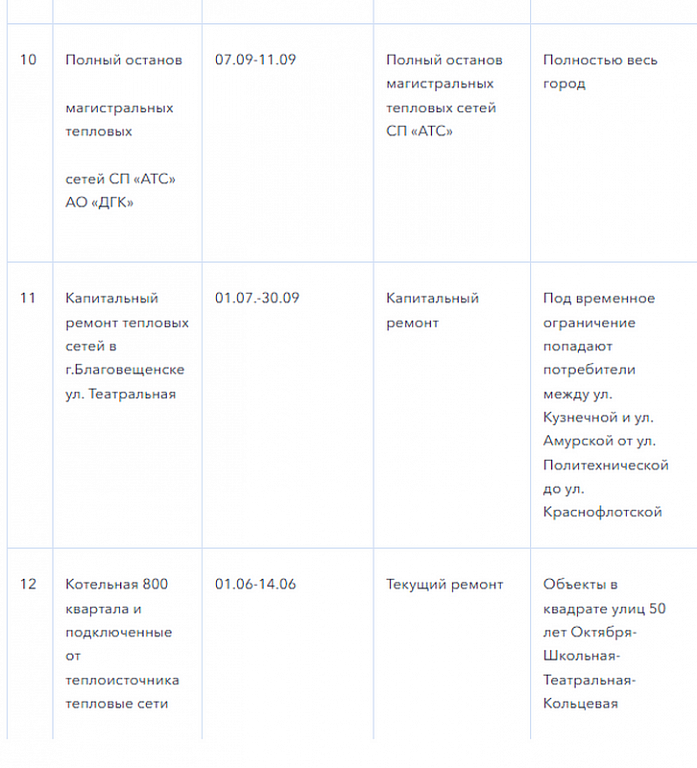

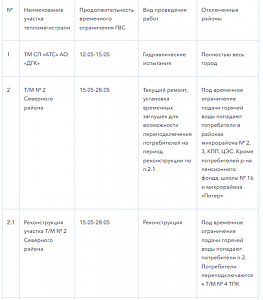

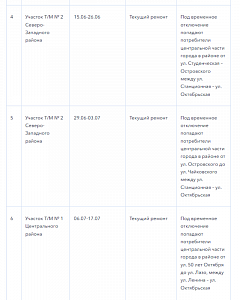

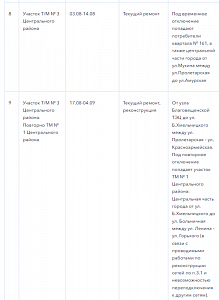

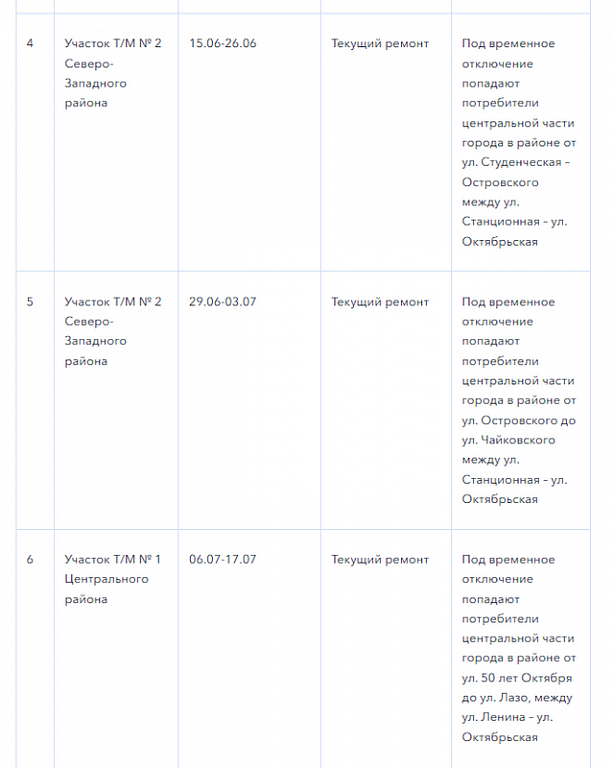

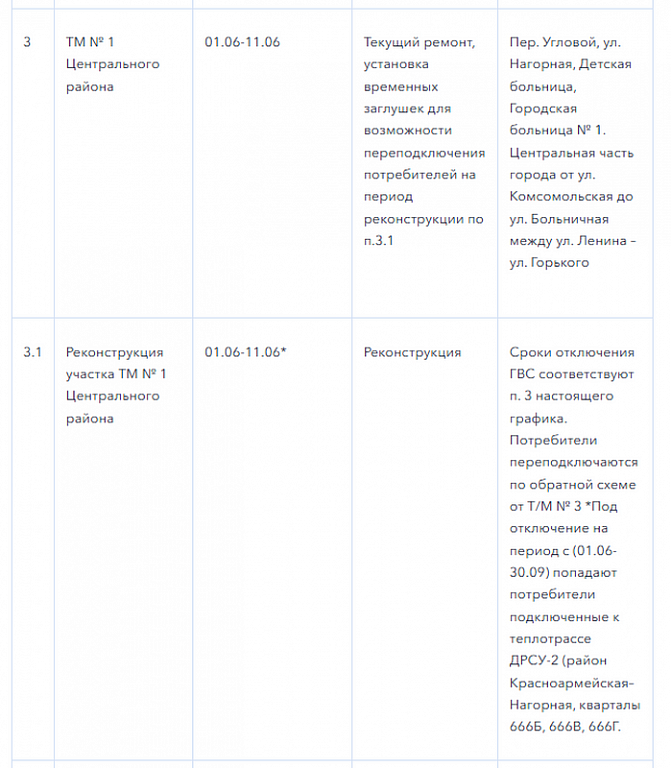

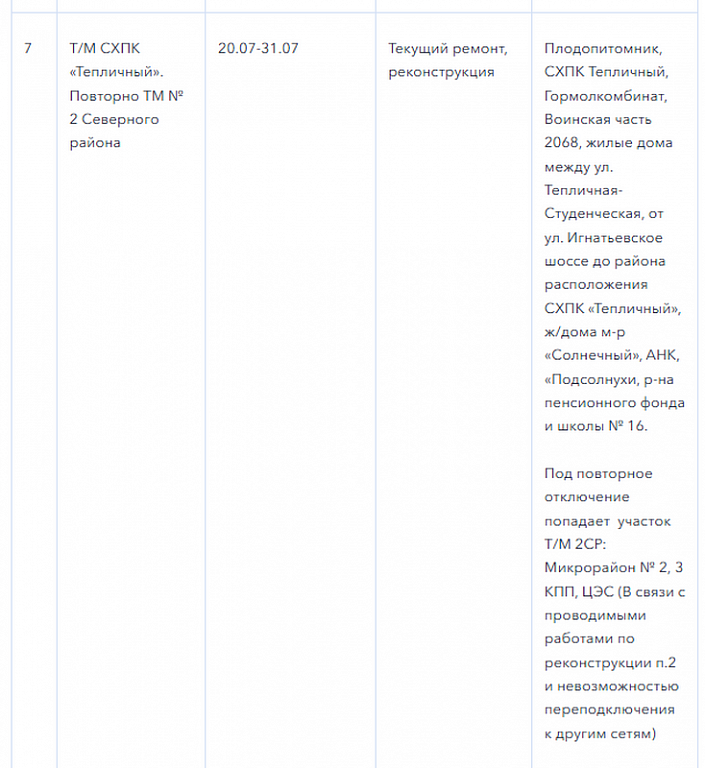

«Амурская служба новостей» публикует график временного ограничения подачи горячей воды в Благовещенске в 2026 году.
Фото: архив, ДГК
